KYN28-12高压柜安装与试验项目

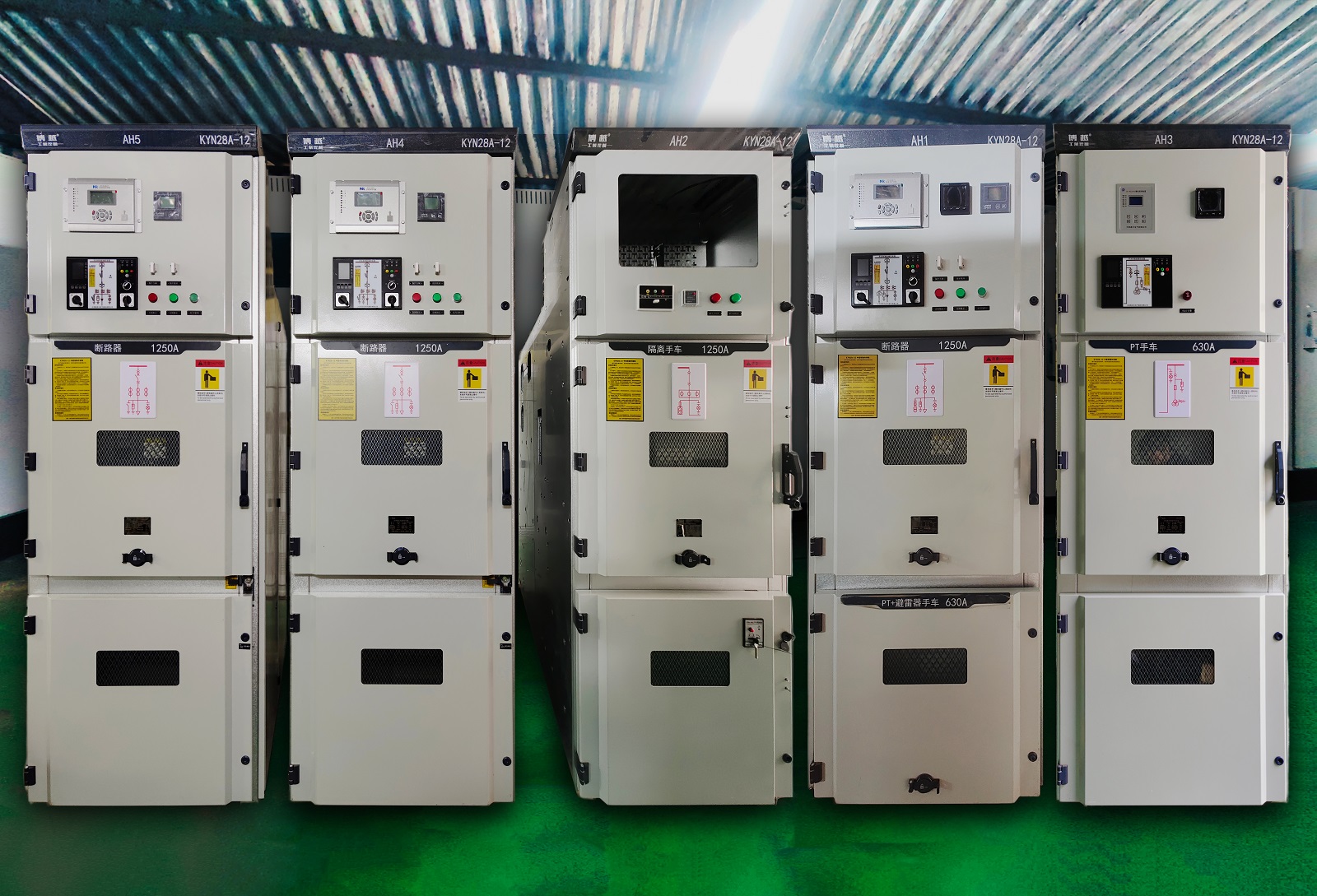

高压柜KYN28-12


一、KYN28-12高压柜安装方案

1.设备就位

运输:新柜在停电前运至配电室外,停电后利用手拉葫芦+滚杠按放倒柜体的逆过程运入室内。

吊装:在基础槽钢上铺设润滑剂(黄油),用撬棍微调就位。

找正:柜体垂直度误差≤1.5mm/m,水平误差相邻柜≤2mm。

连接:柜间用厂家配套拼接螺栓连接。


2.柜内检查

断路器手车推拉灵活,动触头接触良好。

手车在试验位置才能合接地刀。

接地刀在合位才能打开后门。

手车在工作位置不能移动等。


3.母排安装

检查母线需清洁、无破损裂纹等缺陷,涂导电膏。

螺栓紧固力矩按厂家要求(M12:60—80N·m)。

相序标识清晰(黄绿红)。


二、高压柜试验项目

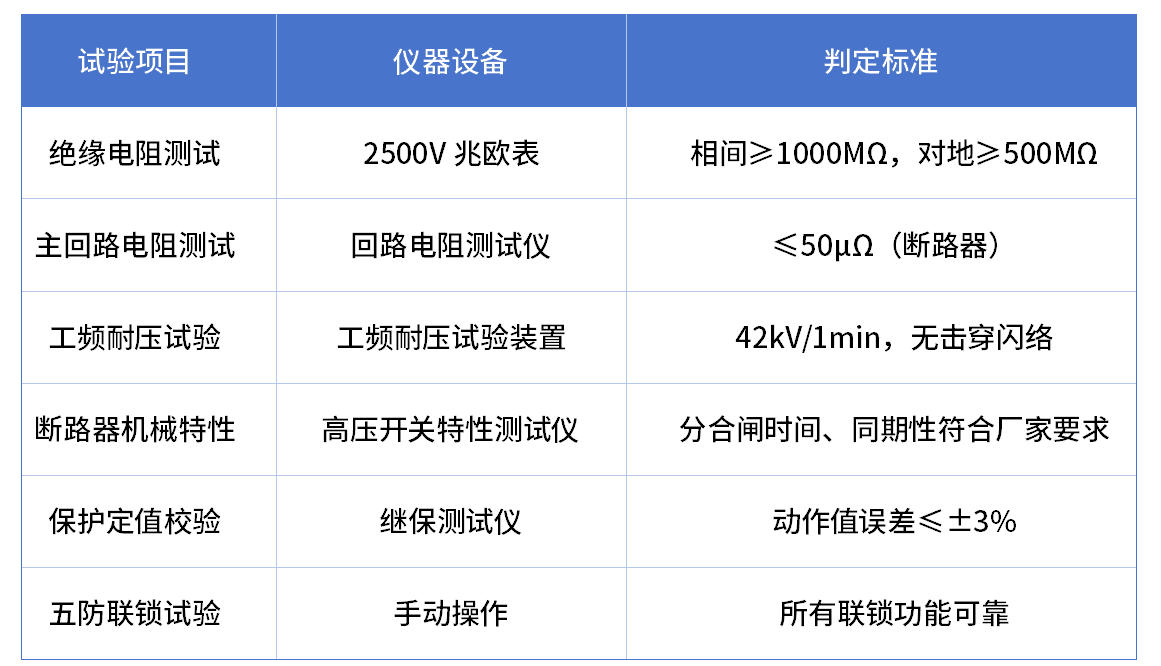

高压配电柜试验项目
