电控柜成品入库前必检项目:通电前、后的检测内容

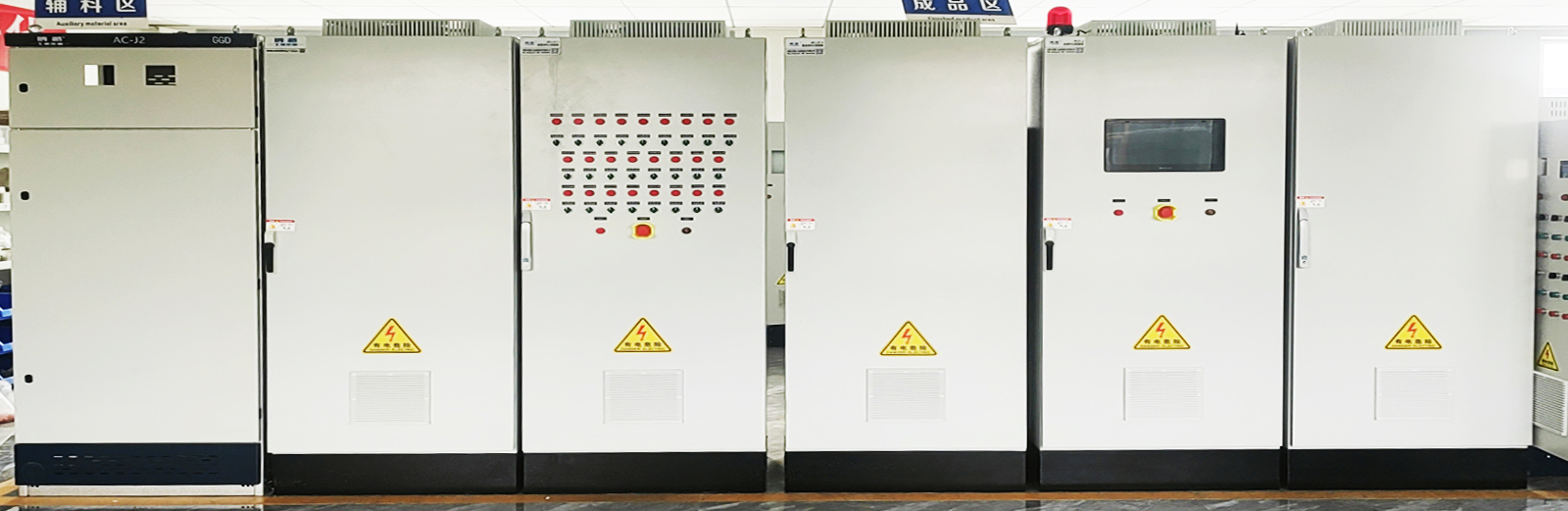

电控柜成品入库


一、通电前的检测

1.电控柜的箱体漆面是否有明显划伤和掉漆。

2.电控柜门上的多功能仪表、信号指示灯、标识牌名称是否正确,粘贴是否牢固。

3.门锁开关是否正常、门锁钥匙是否佩带、固定螺丝是否松动。

4.柜门开合是否正常、铰链合页固定螺丝是否松动。

5.柜体吊耳是否配置齐全,有无松动。

6.柜门安全用电标志、公司logo标牌(粘贴时确认)、安全用电提示语是否粘贴。

7.柜门接地线是否安装、接地线是否连接到进线PE排、固定螺丝是否松动。

8.接线端子对应线槽盖是否粘贴标识条、定义名称是否合理。

9.元器件标签粘贴方向是否一致、整体是否整齐、美观。

10.线号标注是否准确、清晰。

11.所有元器件安装是否牢固,大电流接触器是否自攻丝独立固定。

12.线槽安装是否牢固、平直、美观、规格符合实际要求、缝隙是否满足工艺要求。

13.电柜信息标识是否粘贴牢固、打印字迹是否清楚。

14.电柜内元件型号,数量是否与设计图纸一致。

15.电柜外带配件(传感器、温控探头)数量、型号是否与设计图纸一致。

16.柜内所有电气元件接线确认是否松动、大电流塑壳、接触器做标线处理。

17.通电检测前用万用表测试DC24V回路是否正常、AC220控制回路是否正常、AC380V电源回路是否正常,确认无误后进入通电检测程序。

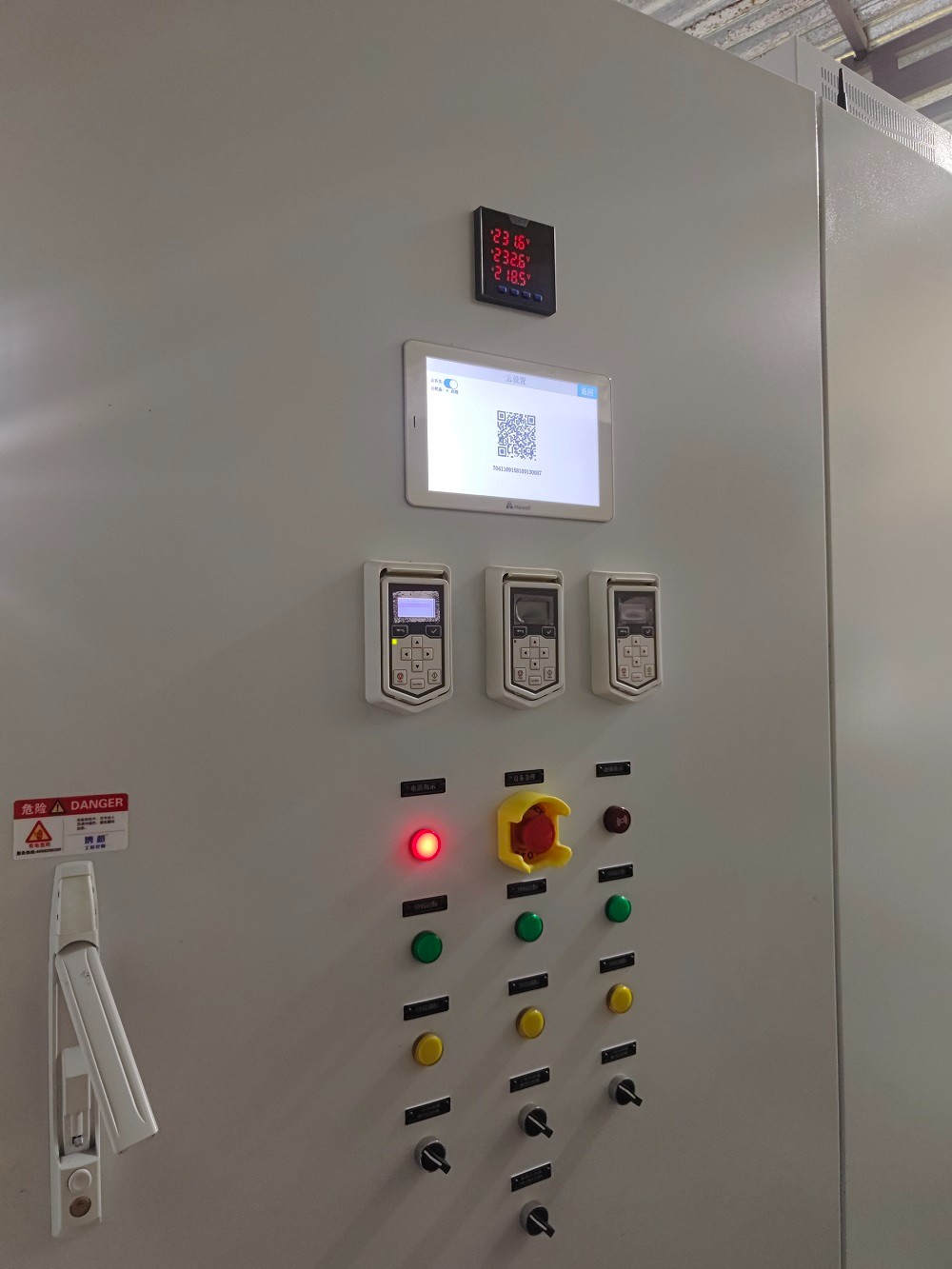

二、通电后的检测

1.进线端对应接入三相五线制AC380V电源,万用表交流电压档测试供电电压是否正常。

2.控制回路对接触器、继电器、按钮、指示灯控制吸合是否正常。

3.排风扇安装是否牢固、温控开关是否正常工作。

4.照明灯具安装是否牢固、照明限位开关是否动作正常。

5.物联网触摸屏手机APP添加、备注信息。

6.各传感器数值显示、是否正常。

7.程序控制逻辑调试、通过参数设置、信号发生器调节各输出点动作是否正常。

8.电流保护器、热继电器报警设定值,按设计图纸设定。

9.相序保护器过欠电压设定值±10,报警延时时间设定10s。
